  • Капитальный ремонт 2026

    В 2026 году в рамках национального проекта «Молодежь и дети» проводится капитальный ремонт здания областного государственного казённого общеобразовательного учреждения «Школа для обучающихся с ограниченными возможностями здоровья № 23».

    В целях обеспечения непрерывности образовательного процесса на основании распоряжения Министерства просвещения и воспитания Ульяновской области «Об организации образовательного процесса обучающихся областного государственного казённого общеобразовательного учреждения «Школа для обучающихся с ограниченными возможностями здоровья № 23» на период проведения капитального ремонта здания» от 13.10.2025 № 2080-р для обучающихся ОГКОУШ № 23 предоставлены в безвозмездное пользование на период с 17.11.2025 до завершения капитального ремонта помещения в ОГКОУ «Школа-интернат № 16», расположенном по адресу: ул. Невского, д. 2А.

    В настоящее время в здании ОГКОУШ №23 осуществляется капитальный ремонт на основании государственного контракта от 16.09.2025 № 20-25 на сумму 43585,85715 тыс. руб. Заказчиком является ОГКУ «Ульяновскоблстройзаказчик», подрядчиком - «Монтажное строительное управление - 7».

    В рамках капитального ремонта ОГКОУШ № 23  в срок до 31.07.2026 г. запланировано выполнить следующие виды работ:

    - ремонт кровли;

    - ремонт потолков, междуэтажных перекрытий и полов;

    - ремонт дверей (входных и внутренних);

    - ремонт входных групп, лестниц и крылец;

    - внутренние штукатурные, облицовочные и малярные работы;

    - ремонт системы отопления;

    - ремонт системы вентиляции;

    - ремонт системы горячего и холодного водоснабжения;

    - ремонт системы канализации;

    - электромонтажные работы.

    - на 16.07.2026 года выполнены работы : завершению отделки стен пищеблока; производится монтаж потолков и светильников.

    Работы ведутся в соответствии с утверждённым графиком производства.

    - на 07.05.2026 года выполнены работы : по подготовке стен под плитку в пищеблоке; устройство стяжки под половую плитку в холле 1 этажа;  завершены работы по замене труб отопления.

    Работы ведутся в соответствии с утверждённым графиком производства.

    - на 07.05.2026 года выполнены работы : по подготовке стен под плитку в пищеблоке; устройство стяжки под половую плитку в холле 1 этажа;  завершены работы по замене труб отопления.

    Работы ведутся в соответствии с утверждённым графиком производства.

    - на 10.04.2026 завершены работы по реконструкции   теплового узла, замене радиаторов и устройство молниезащиты здания.

    Работы ведутся в соответствии с утверждённым графиком производства.

    - на 25.03.2026 продолжаются электромонтажные работы, замена осветительной системы,  монтаж автоматической пожарной сигнализации и слаботочных сетей. А так же продолжаются работы по ремонту системы отопления.

    Работы ведутся в соответствии с утверждённым графиком производства.

    - на 10.03.2026 бригада сантехников выполняет мероприятия по замене труб ГВС и теплоснабжения производится замена радиаторов. Продолжается работа о замене электросетей.

    Работы ведутся в соответствии с утверждённым графиком производства.

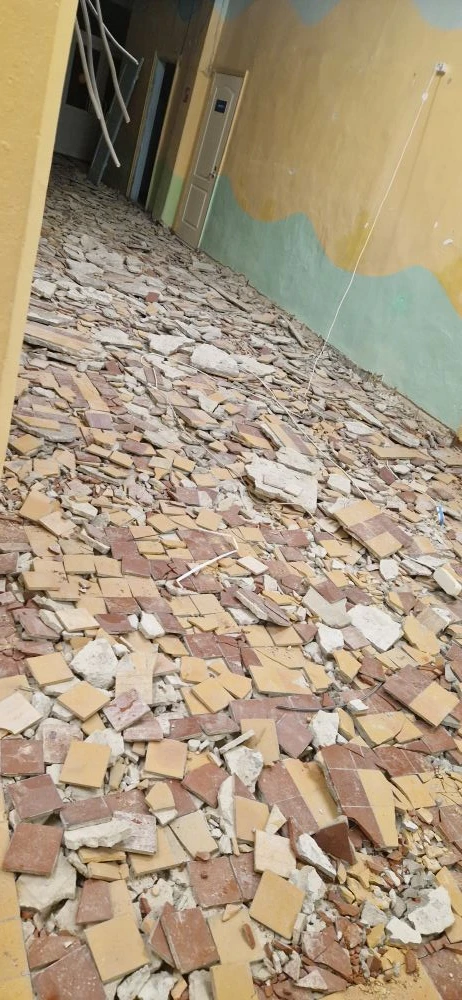

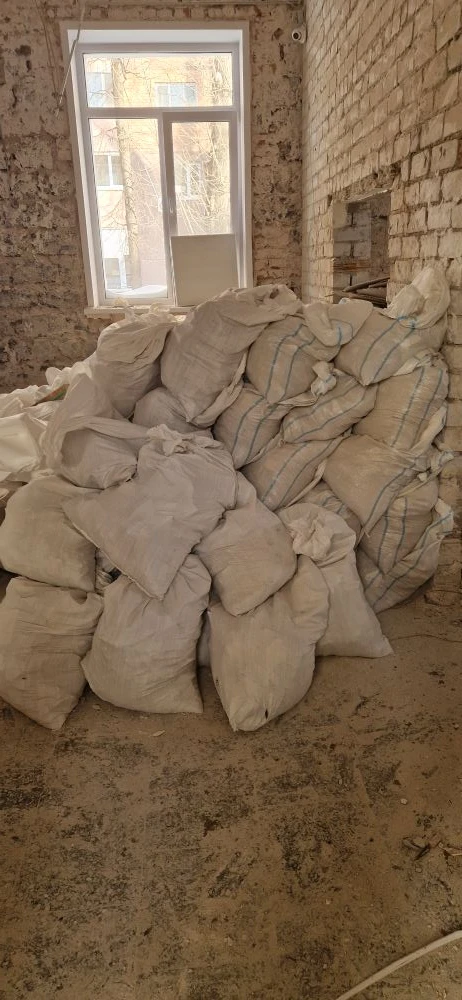

    - на 19.02.2026 выполнен ремонт кровли, проведены демонтажные работы на пищеблоке и плиточного покрытия холла 1 этажа, продолжаются электромонтажные работы и ремонт системы отопления.

    Работы ведутся в соответствии с утверждённым графиком производства.
